2024-04-03
CF680B區段標
標別
113年3月
預定進度
0.617%
實際進度
2.325%
超前(落後)
+1.708%
施作項目

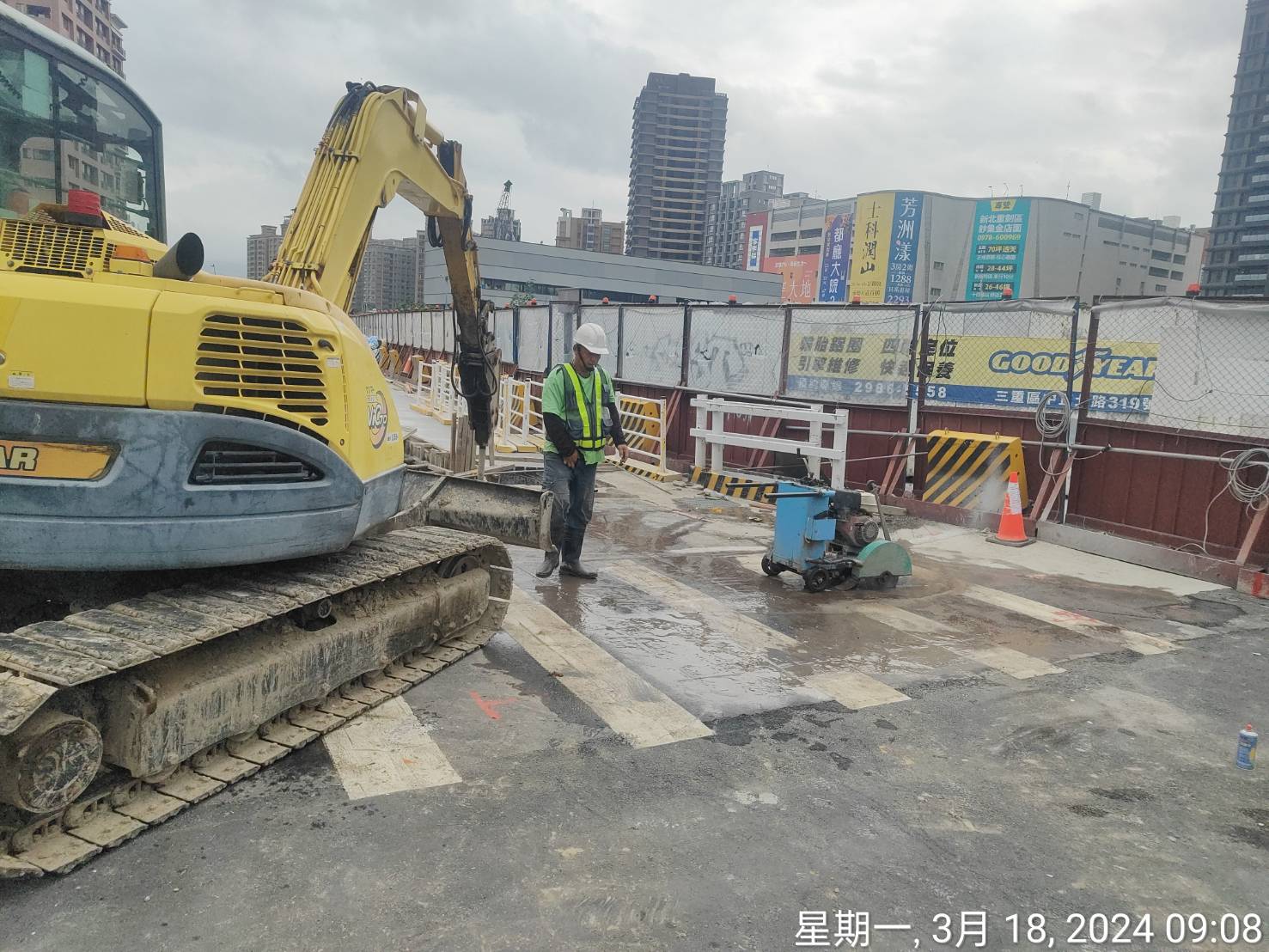

1.Y22站南側第二區,集賢路集英路口管線保護試挖,試挖編號(17-1、17-2)

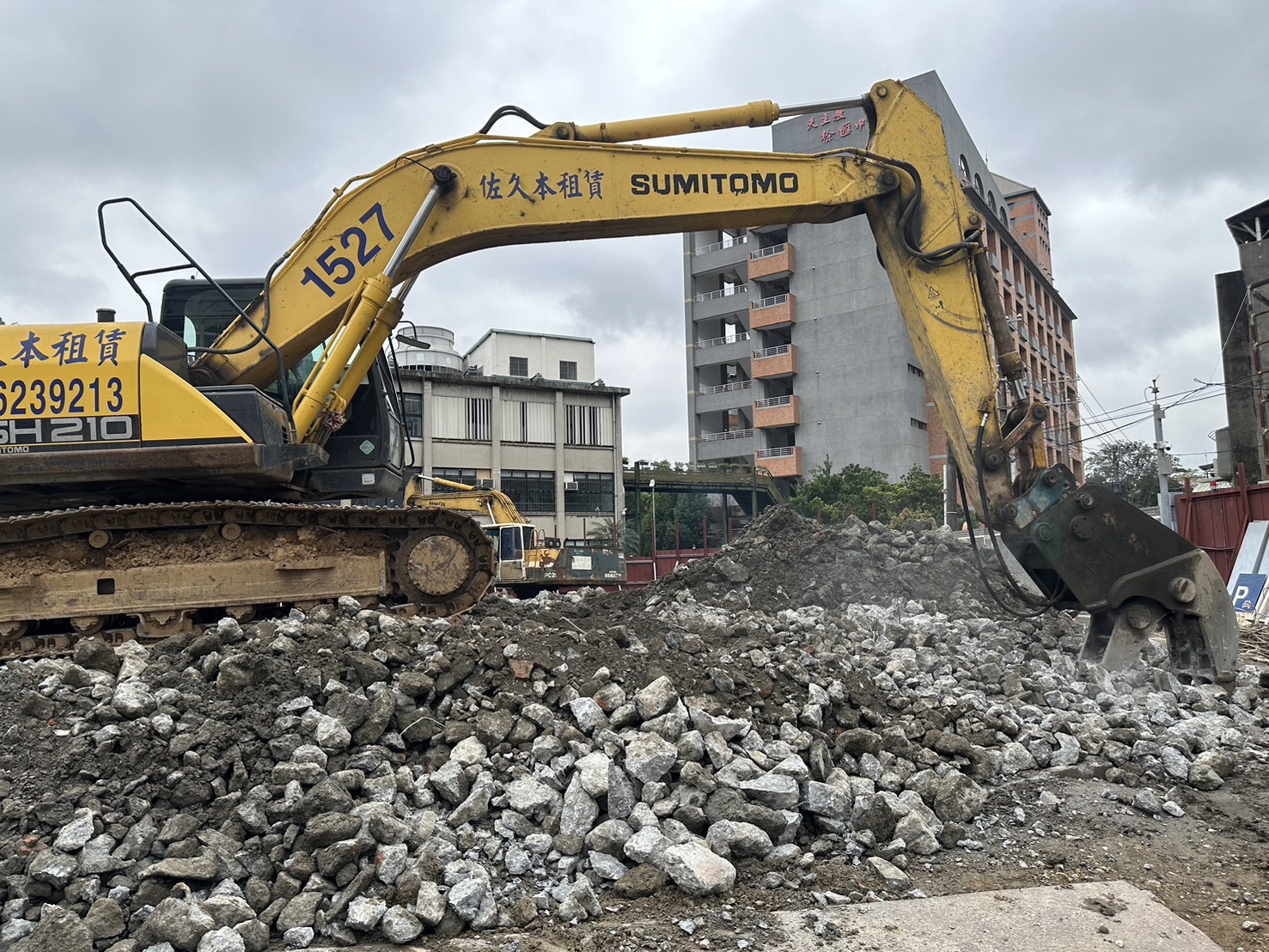

2.Y21站第四區(西側工作井區),廢棄筏基拆除破碎。
3.Y21站第二區(集賢路407號~重陽一街)外圍JSG地盤改良前置作業。。

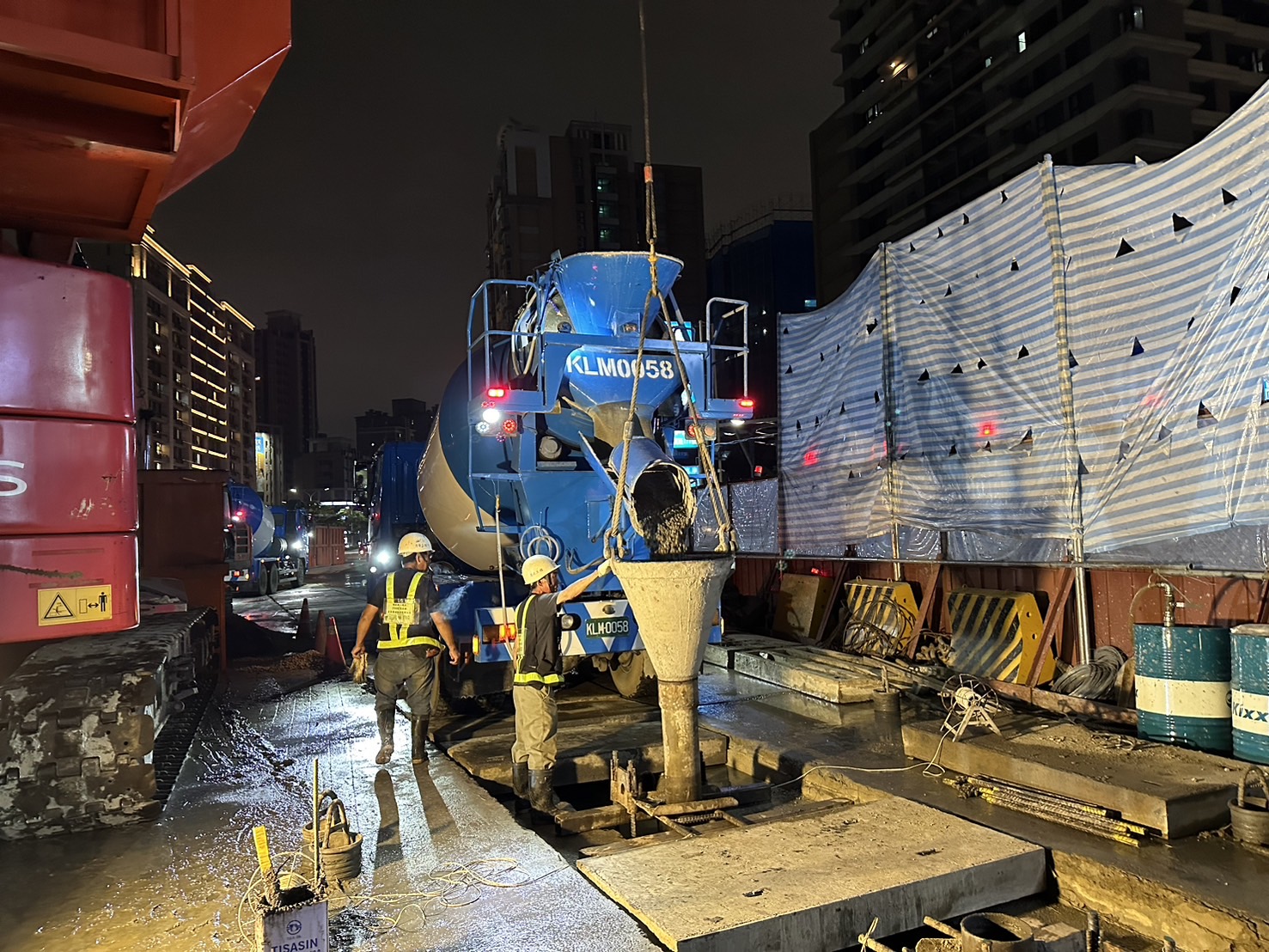

4.Y23站連續壁,A85單元鋼筋籠施作、抓掘。南側連續壁應施作5.Y22站連續壁,D12單元(公)抓掘、吊放、混凝土澆置
預定施作項目

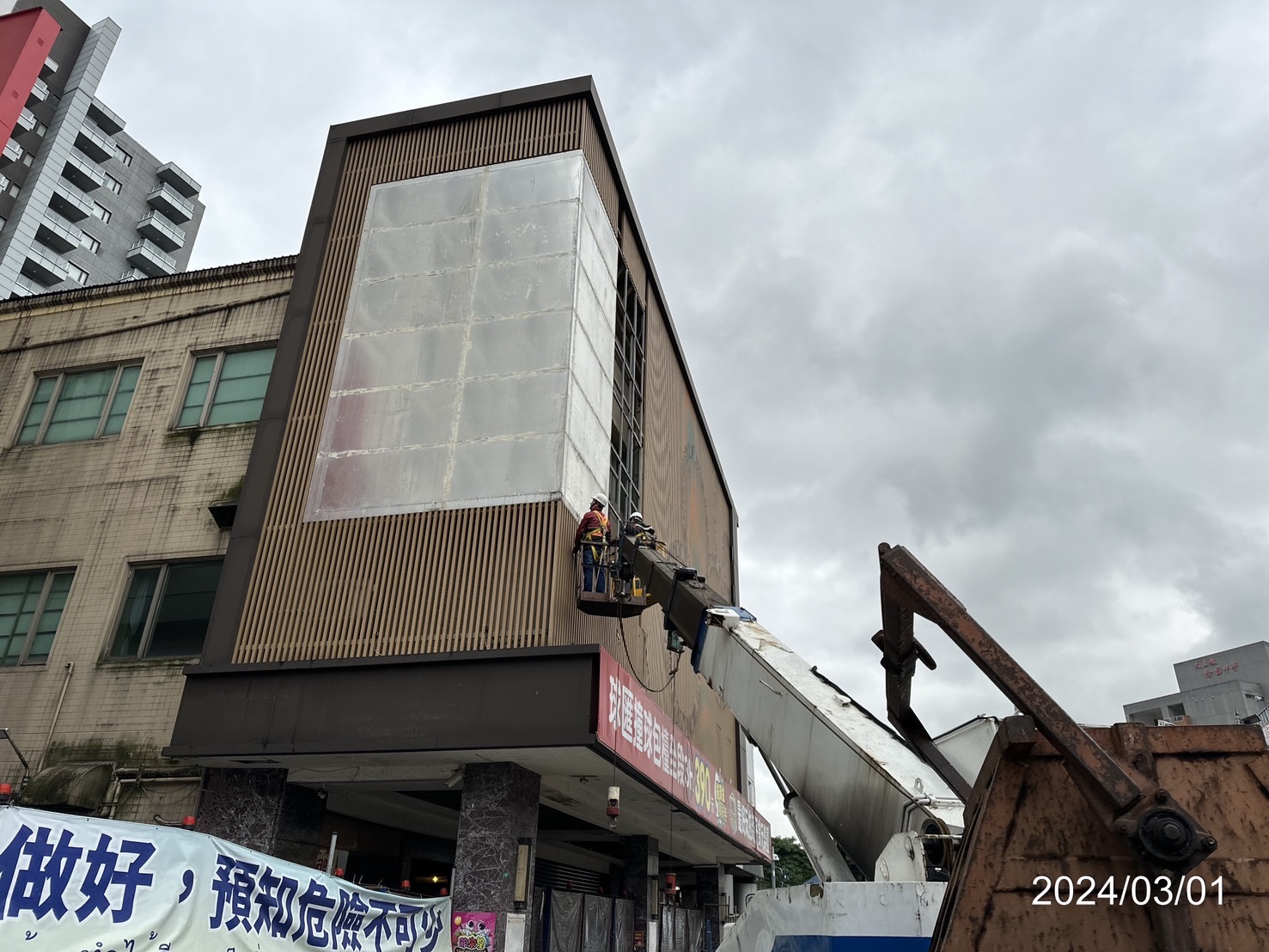

Y21站第一區集賢路411號(乒夢球匯撞球會館)招牌拆除作業
Y21站西側工作井廢棄筏基拆除
Y23站A79單元鋼筋籠起吊
Y22站南側第二工區,集賢路集英路口管線保護試挖,試挖編號(17-1、17-2)

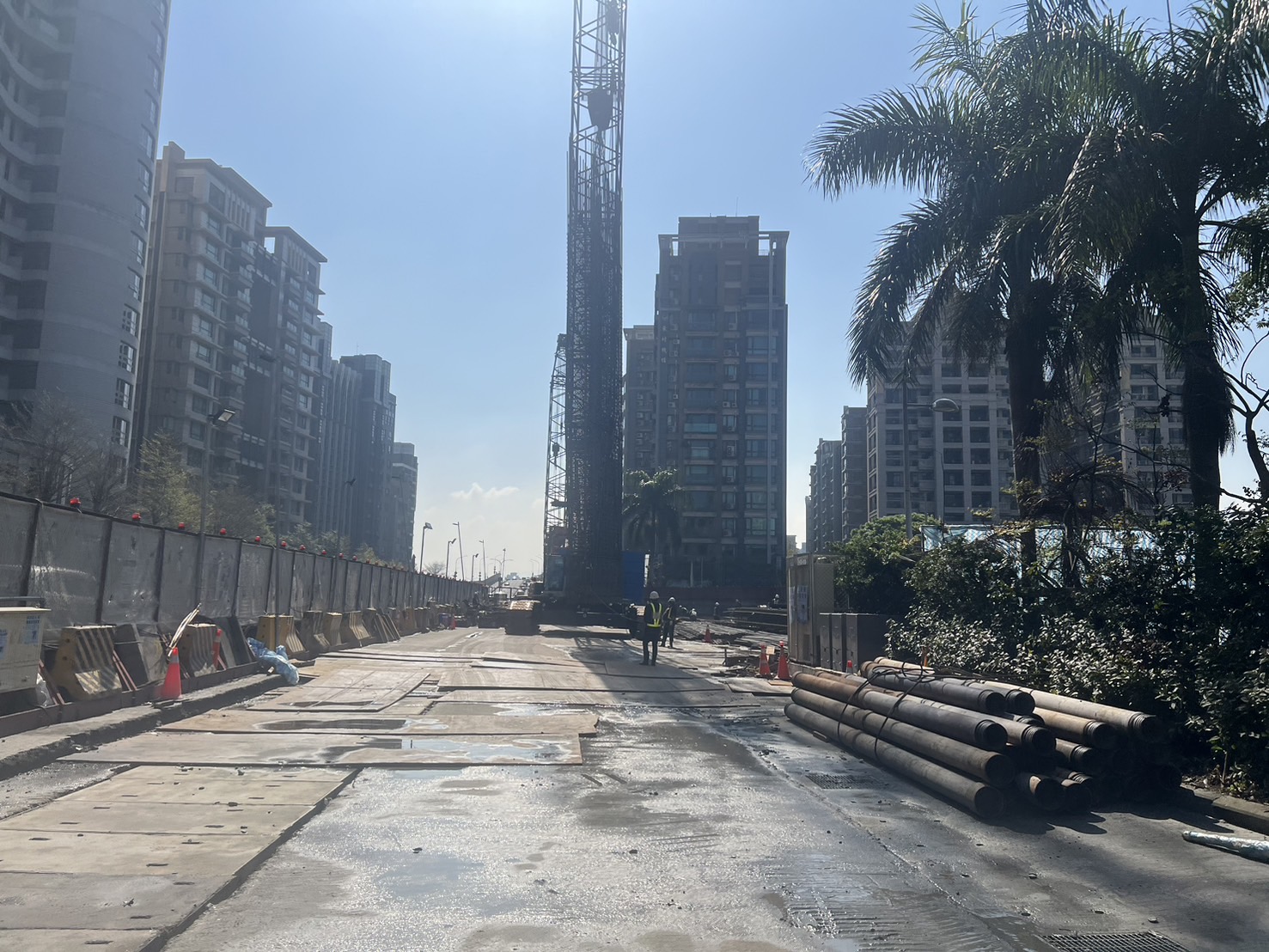

Y21站第一區(中山一路至集賢路407號)鋼板樁打設
Y22站五華街口義交協勤

Y22站集英路至五華街(往台北向)人行道動線調整公告張貼
Y22站連續壁D11單元澆置
