2024-06-04 CF680B區段標
標別 113年5月
預定進度 1.051%
實際進度 3.043%
超前(落後) +1.992%

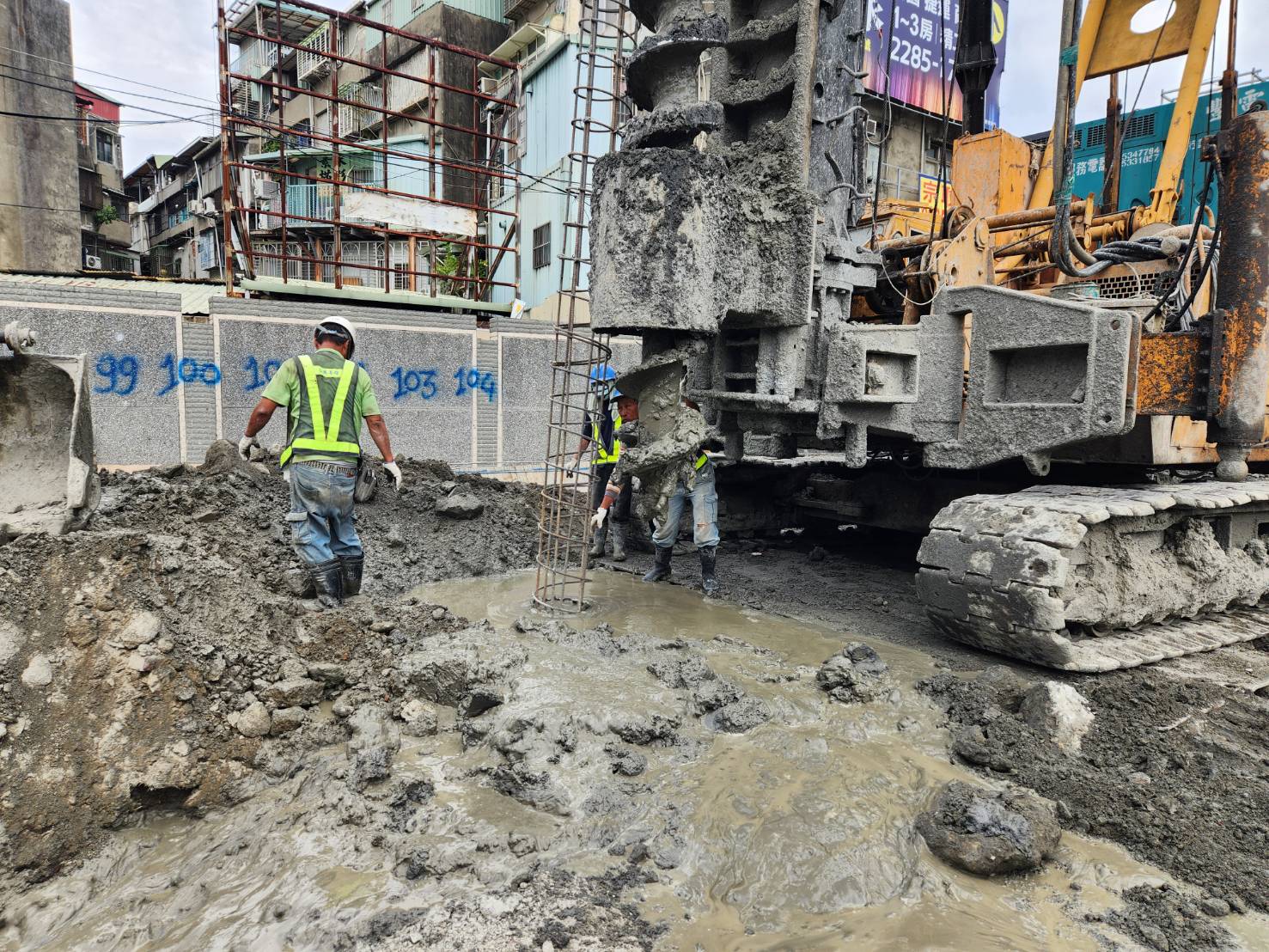

施作項目 1、Y21站第二區(集賢路407號~重陽一街) 污水管臨遷大底JSG地盤改良。

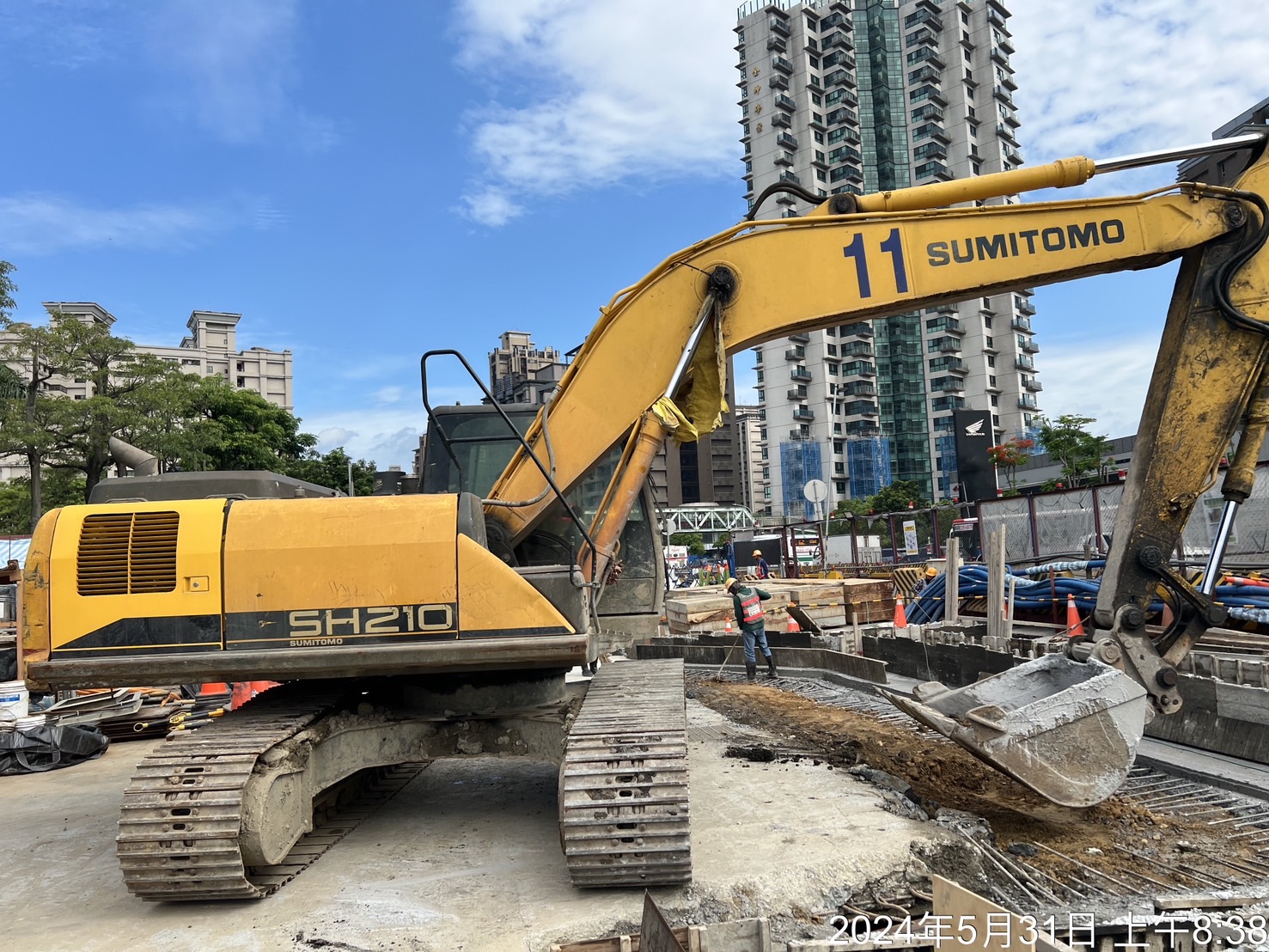

2、Y21站第四區(西側工作井區)CCP樁機具定位鑽掘澆置。

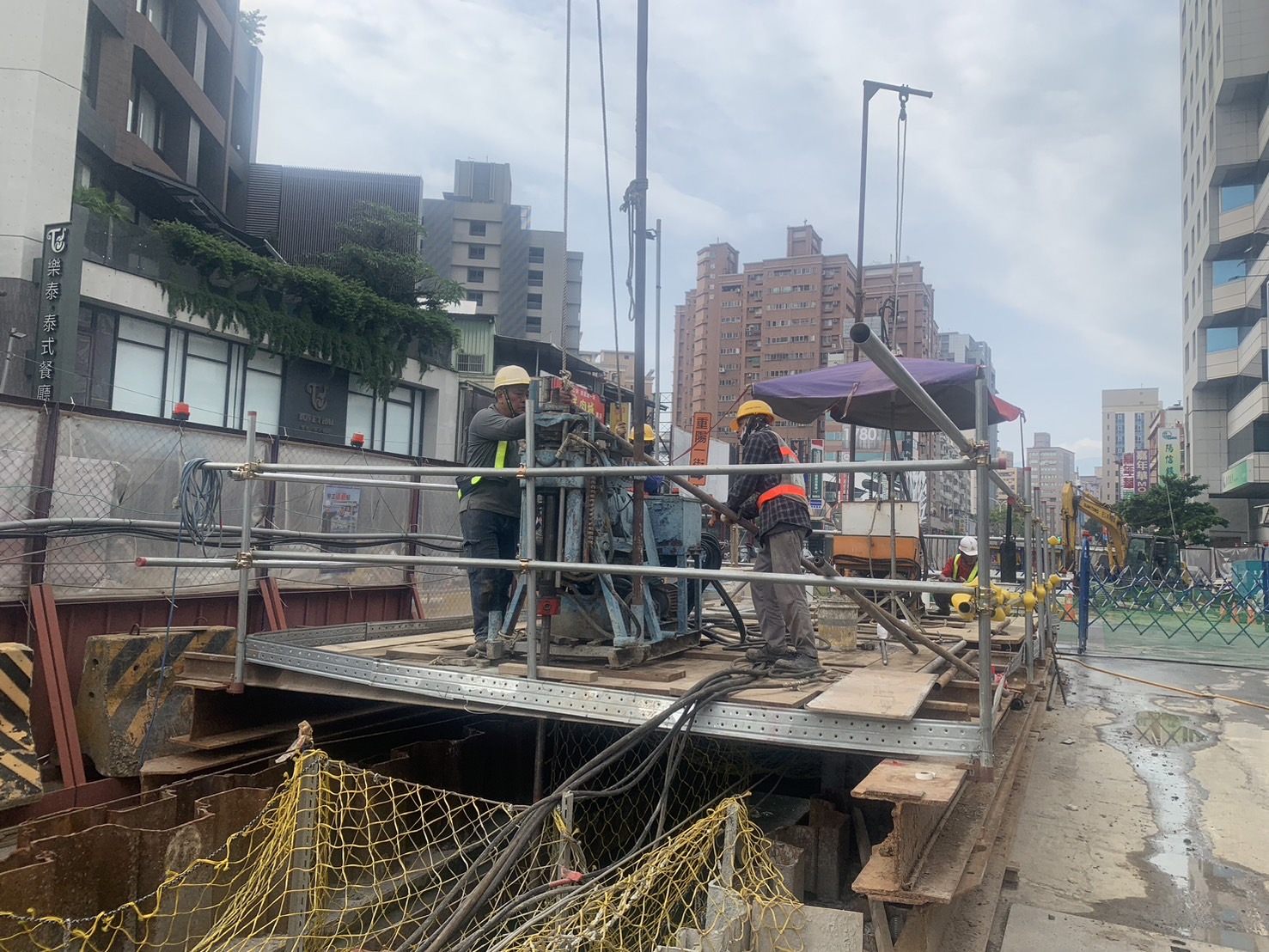

3、Y21站第三區污水管臨遷工作井立坑作業。

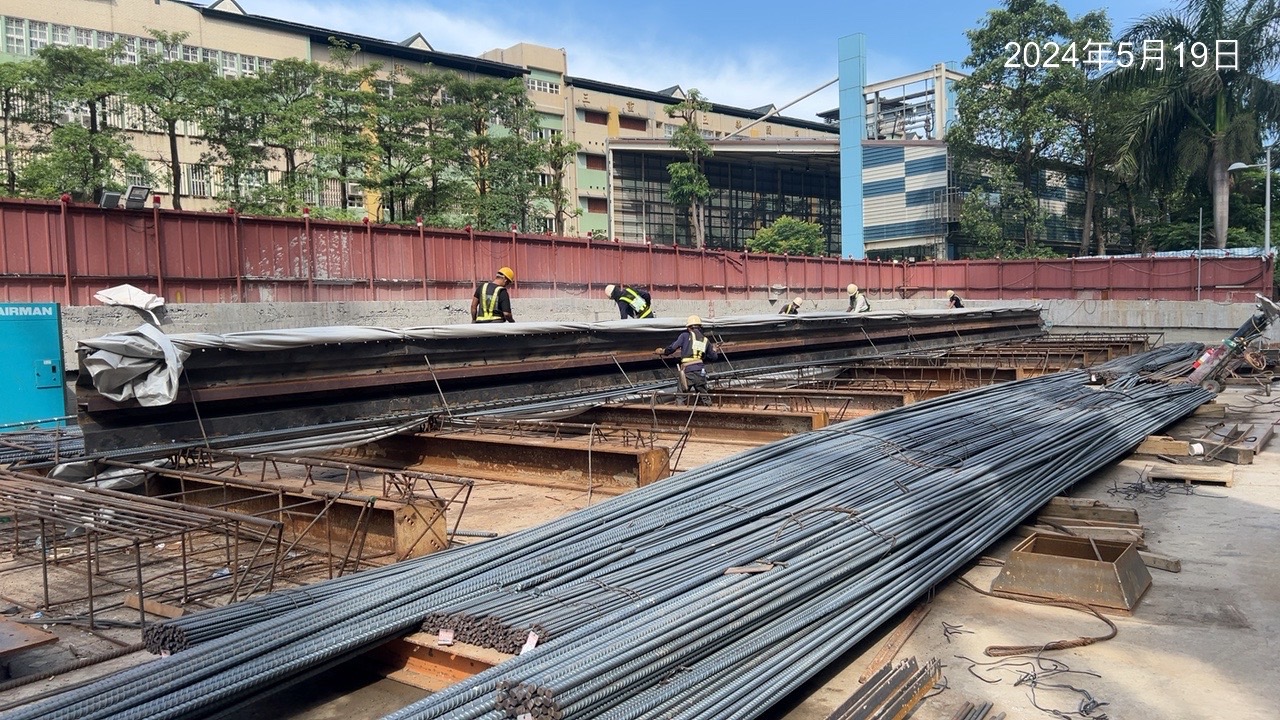

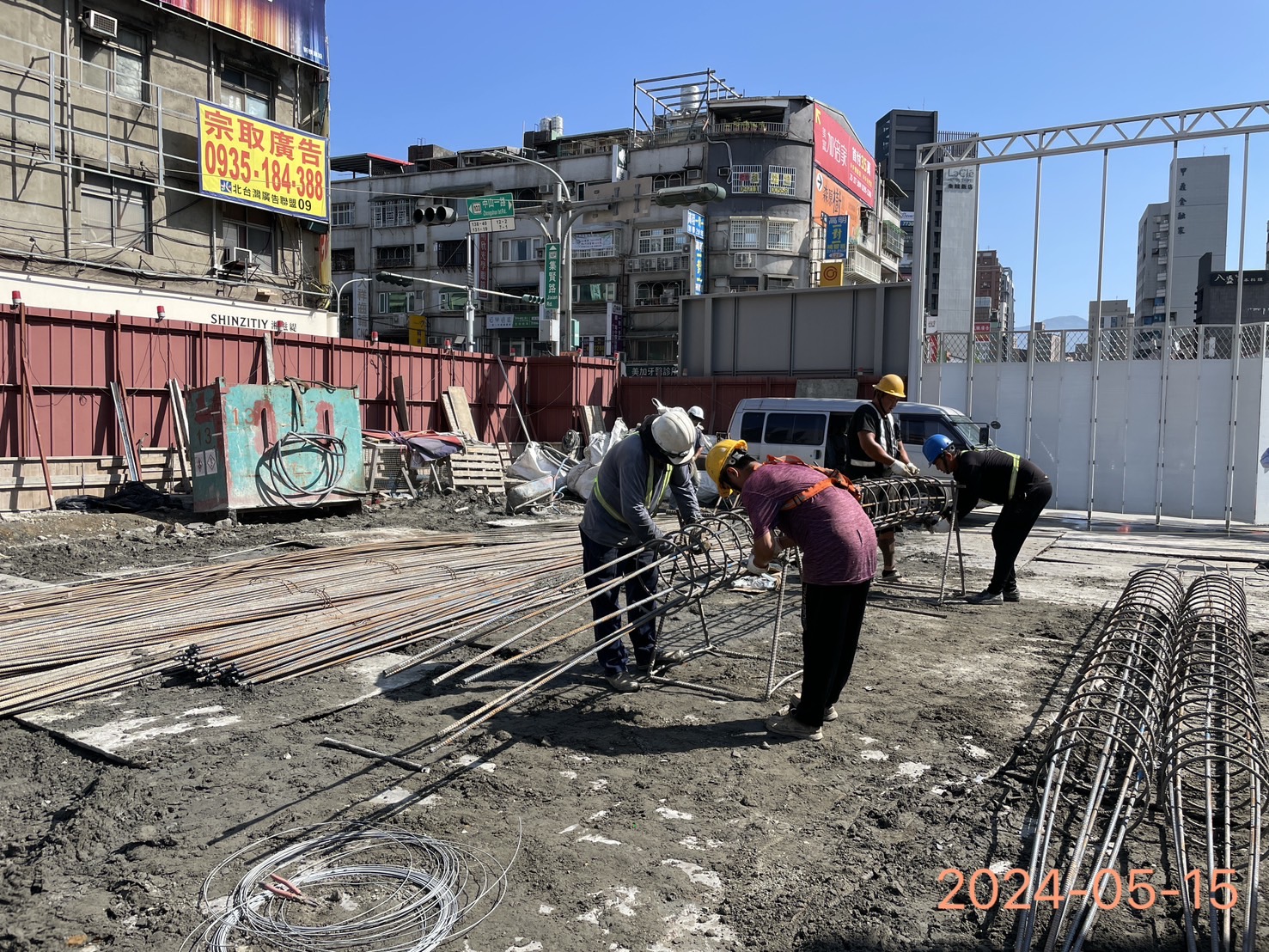

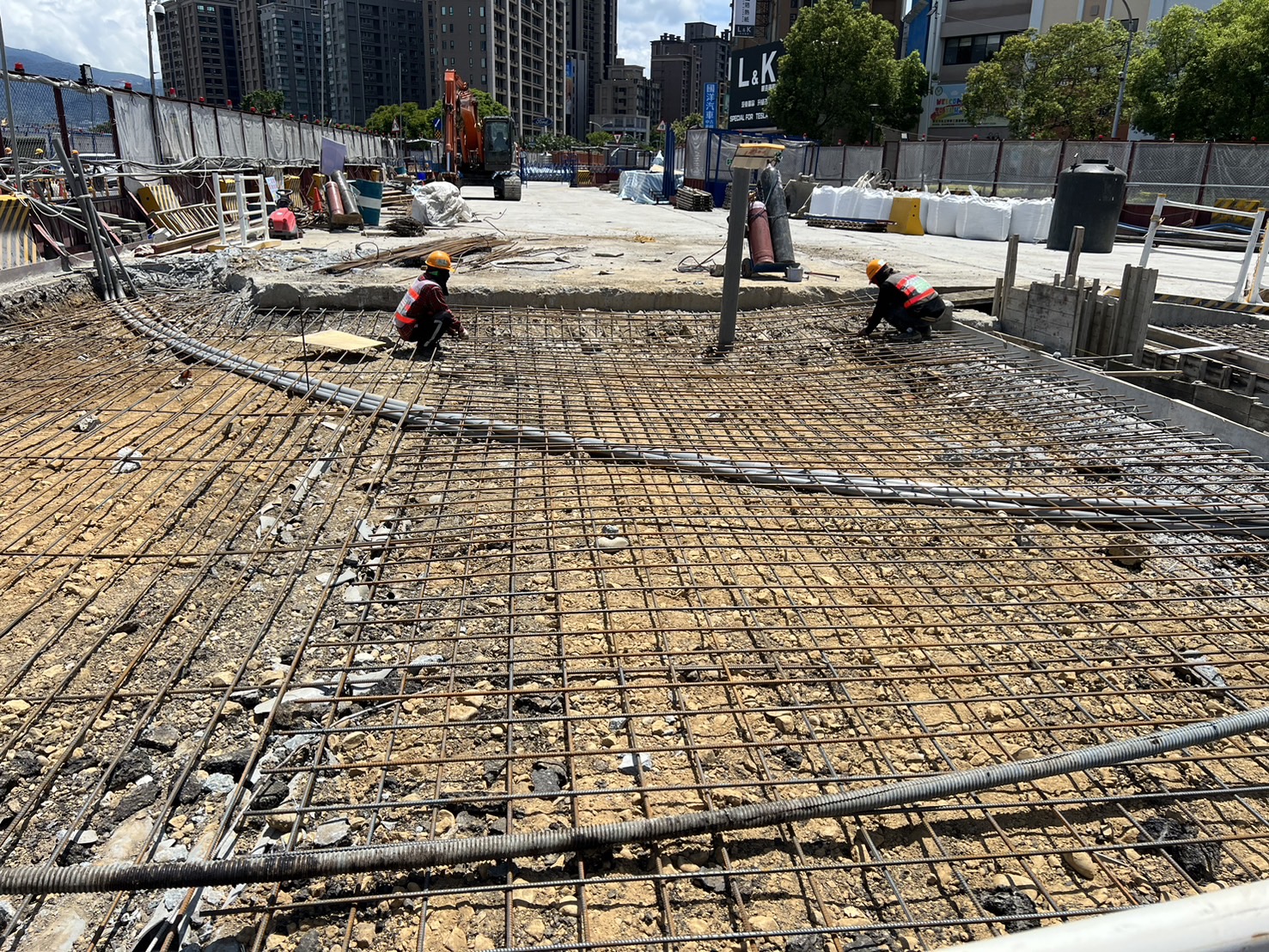

4、Y22站連續壁導溝,D14-D14-1單元鋼筋綁紮、模板組立、第二昇層混凝土澆置。

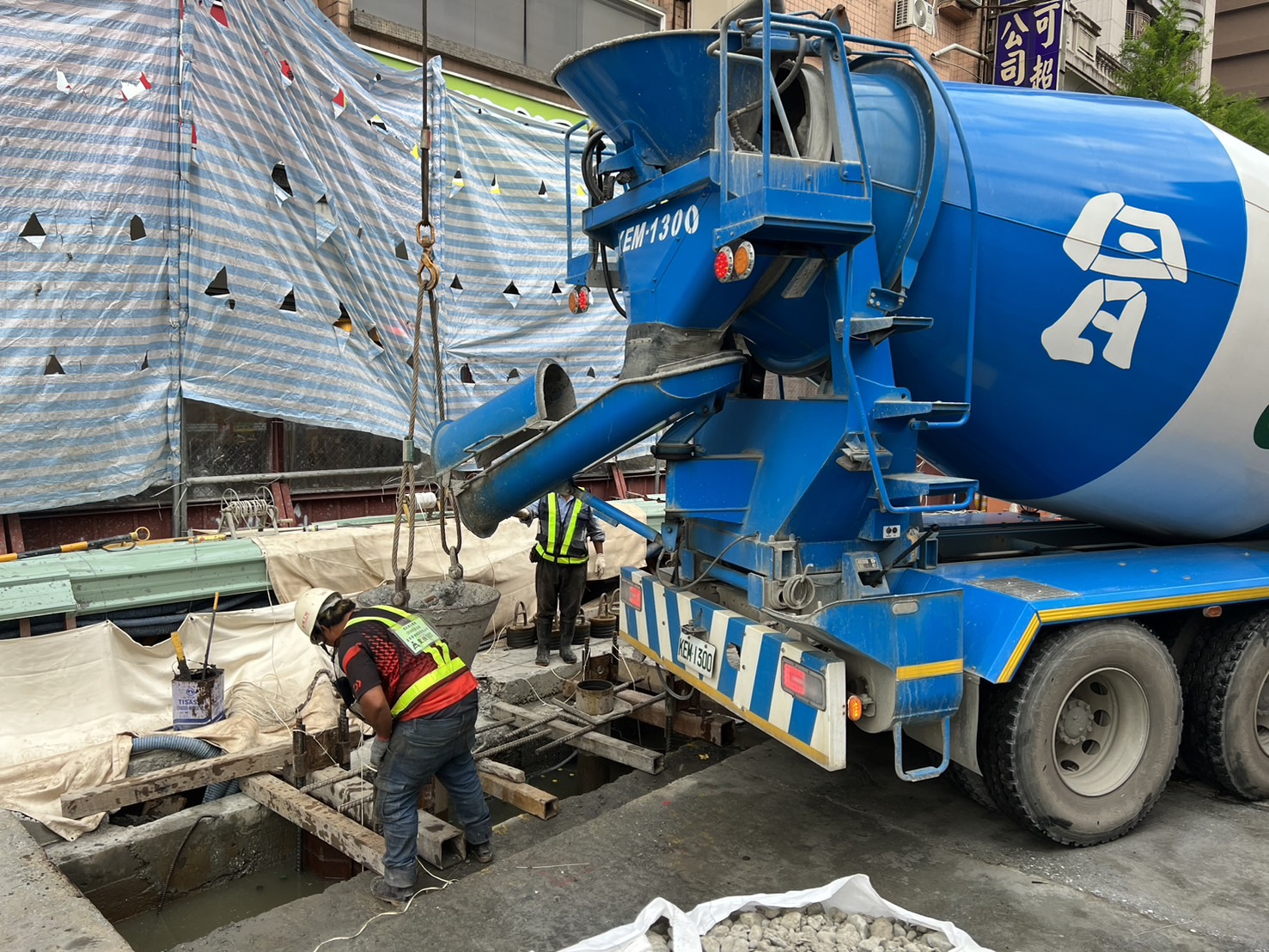

5、Y22中央避車線連續壁,A136吊放、混凝土澆置。
6、Y23站連續壁,A104單元吊放、混凝土澆置。
預定施作項目

Y21站第二區(集賢路407號~重陽一街) 大底JSG地盤改良
Y21站西側工作井預壘樁鋼筋綁紮
Y21站第四區西側工作井預壘樁施作

Y22站連續壁A140單元混凝土澆置
Y22站連續壁導溝臨時鋪面D24-25鋼筋綁紮
Y23站A104單元鋼筋籠施作

Y23站鋪面B1-B5,A96-A103,C41,C28-C29整地
